甘肃兰药药业40平米医药(药品)冷库建造工程

来源: 作者: 更新于:2016年08月10日 11时阅读:0

甘肃兰药药业有限公司40平方米药品储藏库万博苹果版闪退 信息

工程名称:药品储藏冷库建设安装

冷库容量

项目一:5.8m×5m×2.7m 所需温度:0-4℃
项目二:2.8m×3.4m×2.5m
冷库地址:甘肃省兰州市安宁区众邦大道5号 冷库造价:87万 降温时间要求:持续降温
冷库项目:药品常温库; 存放物品:药品 冷库设备品牌:丹佛斯压缩机组、精创配电柜
冷库建造工期:六天 维护结构体:聚氨酯双面彩钢冷库板

写在前面的话:甘肃万能制冷设备公司和甘肃兰药药业有限公司达成合作协议,设计建造40平米药品冷库,高质量高标准建造医药行业相关万博苹果版闪退 ,配合企业一次通过GSP、GMP认证。

药品冷库储藏的药品

一.客户简介

甘肃兰药药业有限公司是一家集药品生产经营、科研开发为主,兼有多种经营的甘肃大的现代化、综合性医药工业企业。技术创新中心于2000年通过省级认定,粉针剂、小容量注射剂通过国家药品GMP认证,固体制剂2003年底通过国家药品GMP认证,各类产品在全国各地均有销售,主导产品贞芪扶正胶囊/片、茜芷胶囊和氢溴酸高乌甲素已经远销东南亚、澳大利亚、新西兰等国家。

甘肃兰药药业有限公司简介

二.工程概况

甘肃兰药药业有限公司40平方米药品储藏库万博苹果版闪退 ,类型为常温库,于2016年7月25日正式签订冷库安装合同,8月4日正式进入施工阶段(10天的备料时间),历时六天整个工程在2016年8月10日正式完工。

1.药品储藏库冷库施工项目

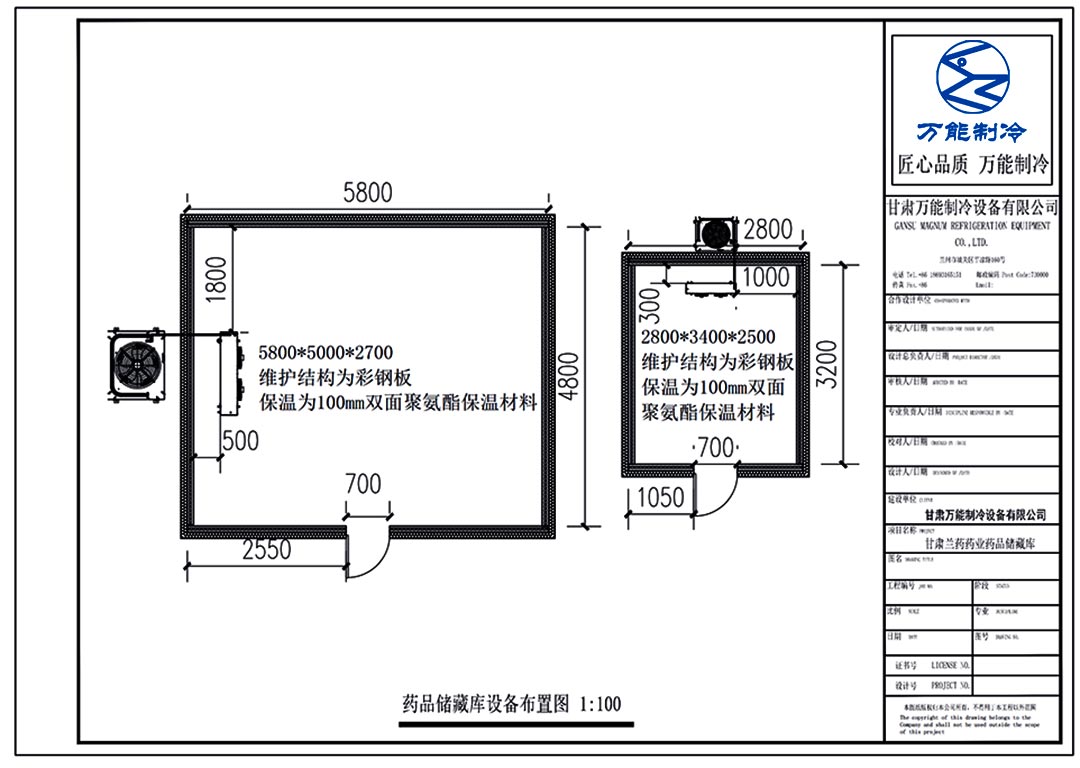

兰药药业40平米医药(药品)冷库施工平面图

2.药品储藏库冷库施工项目

  • 制冷设备及保温材料采购;

  • 制冷工艺安装工程;

  • 电气及自控系统安装工程;

  • 系统调试交工 ;


3.药品储藏库冷库安装设备清单


药品储藏库冷库(5.8m×3.4m×2.4m)制冷设备配置清单▼

兰药药业有限公司药品储藏库冷库(5.8m×3.4m×2.4m)制冷设备配置清单

药品储藏库冷库(5.8m×5m×2.7m)制冷设备配置清单▼

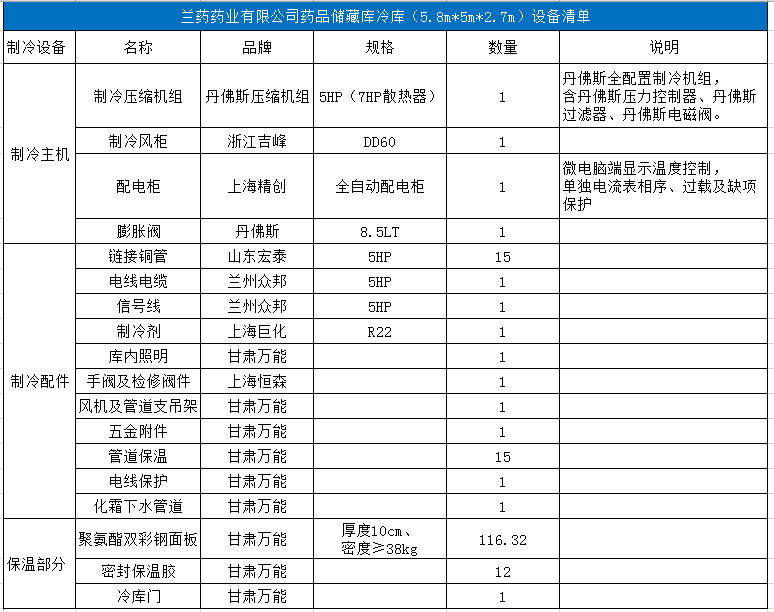

兰药药业有限公司药品储藏库冷库(5.8m×5m×2.7m)制冷设备配置清单

4..药品冷库制冷设备配置说明

丹佛斯压缩机组配置

丹佛斯压缩机体积小、重量轻、噪音低、效率高、寿命长。机充实的功能部件与保护装置,噪音低、安全可靠。使用高能效比的旋转式压缩机及电机(日本技术),省电10%以上;

丹佛斯压缩机优化设计结构紧凑可直接安装于设备内部,减少安装费用省时省力。此外一种压缩机可用三种制冷剂R404AR407CR134a 。

5.施工中采用的规范及技术标准

所有设备、材料及施工均符合下列有关规范标准:

  • 《万博娱乐平台电脑版 规范》

  • 《制冷设备安装工程施工及验收规范》

  • 《机械设备安装工程施工及验收规范》

  • 《工业管道及设备绝热工程施工及验收规范》

  • 《工业设备及管道绝热工程质量检验评定标准》

  • 《工业管道施工及验收规范》

药品冷库温度设计参考气象参数:

  • 该工程地处甘肃省兰州市,夏季室外干球温度/℃:夏季空气调节日平均26℃;夏季通风26℃;

  • 夏季空气调节室外湿球温度20℃;

  • 室外相对湿度:热月平均湿度61%,夏季通风为44%;

  • 大冻土:103cm;

  • 夏季室外平均风速:2.2m/s;

  • 冬季室外平均风速:1.7m/s;

三.工程时间流程安排

①2016年7月25日签订乳制品保鲜冷库安装合同;

②2016年7月25日-2016年8月4日进行冷库设备采购工作;

③2016年8月4日,冷库设备建造材料运输入场;

④2016年8月4日-8月10日乳制品保鲜冷库建造及调试工作;

⑤2016年8月10日正式完工,客户验收。
